英国电网改革对实现海上风电目标至关重要
时间:2022-09-19 14:13
输电运营商需要更快的工程审批,海上风能开发商需要在co建立海上电网,以满足英国可再生能源的目标。
9月14日消息——英国电力系统运营商国家电网ESO在今年夏天制定了一个协调的海上风力电网计划,以适应海上风力发电场的大规模建设。
政府计划将海上风力发电能力从2021年的1100吉瓦增加到2030年的5000吉瓦,这需要在英格兰、威尔士和苏格兰的陆上和海上基础设施上进行巨额投资。
迄今为止,海上风力发电场通过径向连接到海岸,但随着更多项目的安装,着陆点的可用性正在减少。电力将需要从北部的涡轮机转移到南部的负荷中心,协调的海上电网建设将降低成本并避免延误。
国家电网ESO提出的整体网络设计(HND)与辐射状连接相比将减少55亿英镑(65.3亿美元)的传输成本,辐射状连接提供的整体网络容量较小。
Engie和EDP可再生能源的合资企业Ocean Winds (OW)的发言人对路透事件表示,电网容量必须以"前所未有的速度"交付,以避免推迟海上风电项目。Ocean Winds最近建造了950兆瓦的Moray East海上风力发电场,并正在苏格兰开发其他几个项目。
发言人表示,英国政府必须与电力当局合作,加快电网发展进程。
输电运营商呼吁建立一个新的监管框架,将监管审批作为一揽子工程快速追踪,并允许采用与供应链合作的新方式,同时进行规划改革,加快审批和交付。国家电网电力传输(ET)在英格兰和威尔士运营网络,SSEN和SP传输是苏格兰的运营商。
环保局发言人警告说,交付HND所需的“详细的商业、监管和立法框架”尚未到位。
时间敏感的
一些欧洲国家正在加快海上电网计划,以适应海上风电装机容量的激增。
英国的HND计划包括为18个总容量为23吉瓦的海上风电项目安装15个着陆点,以及将电力从苏格兰向南输送到英格兰和威尔士的新的海上输电线。
四条海底高压直流电(HVDC)线路将连接苏格兰和英格兰的东海岸,从最近的ScotWind招标中分配的项目中输送电力。ScotWind分配了25吉瓦的租约,其中包括15吉瓦的浮动项目。
该电网计划还确定了11个陆上输电项目,必须加快实现2030年海上风电目标。

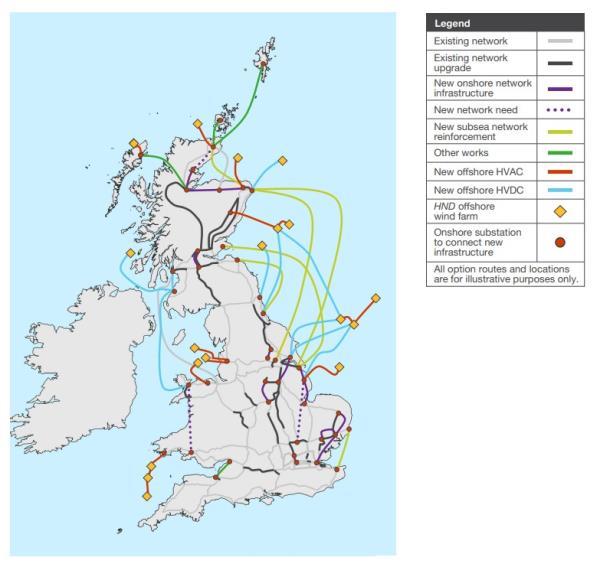

MAP:英国电网计划(HND)满足海上风能目标
英国能源监管机构Ofgem的一位发言人对路透表示,将海上风力发电厂与HND计划连接起来的责任将取决于连接的性质。目前,海上传输由发电机开发和建造,并在调试时转移到海上传输所有者(OFTO)。Ofgem计划在今年晚些时候决定新的离岸资产的分类。
该发言人表示,监管机构将在OFTO投标中引入一个新的准入条件,即项目“经济、高效和协调”,要求发电机证明规划的基础设施将符合整体设计方法。网关评估将用于确保计划的项目符合标准。
在新法规实施之前,输电运营商必须按照传统的施工招标顺序开发电网项目。
与此同时,该运营商的一位发言人表示,ET正在与其供应链进行磋商,以确保在2030年前开发协调电网所需的能力和能力到位。
特别是,电力行业必须扩大其在新的高压直流输电线路方面的专业知识,这将使电网限制最小化,并减少对环境的影响。还需要更多的劳动力来加快陆上输电建设,以符合政府的海上风电目标。
为您推荐:
- 在日本买房需要什么手续和条件? 2022-09-19
- 请问日本买房需要什么手续? 2022-09-19
- 请问日本农村也有房产税吗 2022-09-19
- 请问去日本旅游办签证,需要提供房产证,但是只有购房合同,可以办理吗,因为房产证还没下来! 2022-09-19
- 请问2015去日本打工怎样普通工作?工资多少?除去吃喝穿和中介费能剩多少? 2022-09-19
- 现在在日本买房需要什么手续? 2022-09-19
